儀表管安裝四大常見錯誤分析與規避方法
儀表管道的泄漏事故,除產品本身品質因素外,配管與安裝不當造成的泄漏占據了相當比例。在工業現場的長期運維實踐中發現,許多本可避免的泄漏問題,根源在于安裝階段對某些關鍵細節的忽視。管道應力作為泄漏的主要誘因,其來源多樣且相互疊加。本文基于工程實踐,系統梳理儀表管安裝中最常見的四類錯誤,分析其成因與泄漏機理,并提出相應的技術改進措施,以期為儀表配管工程師提供現場作業的技術指導。
常見錯誤分析與改進措施
1 管道無適當支撐
錯誤表現:儀表管道在以下兩種情形下未設置支撐結構:一是管道長度過長或介質密度較高導致管道下垂;二是管道上安裝了截止閥、減壓閥、過濾器等附加設備,其重量未被單獨支撐。
泄漏機理:管道自重及附加設備重量所產生的管道應力,在缺乏支撐的條件下將全部傳遞至卡套接頭。當負載超過卡套接頭的設計承載能力時,接頭密封結構發生塑性變形或松動,導致泄漏發生。
改進措施:根據管道長度、管徑、介質密度及附加設備配置,在合理間距處設置管夾或支架。支撐結構應確保管道重量由支撐體系承載,而非依靠卡套接頭承受。

2 無適當安裝與維護空間
錯誤表現:多管道并行鋪設時,接頭位置集中排列,未預留扳手操作空間;部分直管段兩端均為固定接頭,中間無可操作的連接節點。
泄漏機理與運維風險:此錯誤雖不直接導致即刻泄漏,但大幅增加后期維護難度。操作空間不足時,維護人員難以進行規范的拆卸與重裝作業,往往采用不規范操作,從而引入新的泄漏風險。
改進措施:接頭位置應交錯排列,確保每處接頭均有足夠的板手操作空間;直管段應合理設置可拆卸接頭,形成可維護的管道分段。
3 無設計膨脹回路
錯誤表現:兩個固定接頭之間采用直管連接,兩端同時頂住接頭底部,未設置U形彎、Ω彎等膨脹吸收結構。
泄漏機理:此錯誤涉及兩類應力的疊加效應。其一為安裝應力:卡套接頭安裝時螺母旋轉推進,會在直管道兩端產生顯著的拉應力。其二為熱膨脹應力:環境溫度變化或介質溫度波動導致管道熱脹冷縮,膨脹位移無處釋放,在管道內部產生巨大的壓應力。兩類應力疊加后,泄漏幾乎必然發生。即便采用數控精密切管,也無法解決此問題,且該安裝方式本身即違反
標準作業程序。

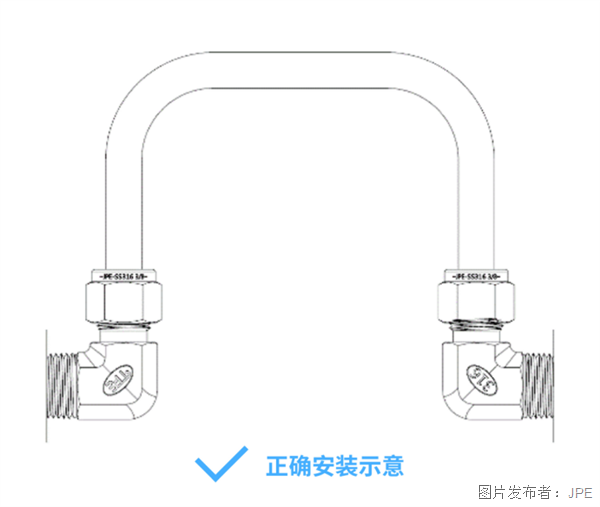

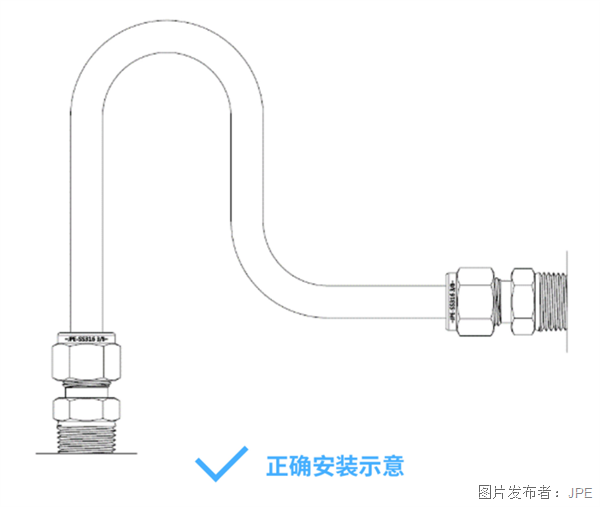

改進措施:在兩端固定接頭之間的管道上設計膨脹回路(如U形彎),為熱膨脹預留空間。該設計不僅能吸收熱膨脹應力,還可保證管子正確插入兩端接頭底部,符合標準安裝作業程序。

4 手工切管與彎折管精度不足
錯誤表現:現場手工切管長度不準、彎折角度偏差較大時,安裝人員采用擠、塞、拉、推等蠻力方式將管強行置入接頭。
泄漏機理:該操作產生兩類問題:一是管道攜帶巨大殘余應力進入接頭,在運行中持續作用于卡套結構,引發泄漏及應力腐蝕風險;二是管子無法正確頂到接頭底部,密封結構不完整,違反標準安裝程序。
改進措施:管子長度與角度須經精確設計及量測,彎折過程中耐心調整,盡量消除殘余應力后再置入接頭。現場應配備專用的切管與彎管工具,建立施工精度控制標準。
系統性改進建議
為避免上述錯誤在工程實踐中反復出現,建議從以下三個層面建立系統性防控機制:
1設計階段管控:在設計圖說階段明確納入管道支撐、膨脹回路、維修空間等技術要求,從源頭規避安裝風險。
2驗收環節把關:將檢核表納入驗收條件,涵蓋壓力測試、就位確認等關鍵檢查項。
3人員培訓保障:對現場施工人員進行安裝與檢驗培訓,建立例行巡檢表與異常回報機制。
結論
儀表管安裝質量對工業自動化系統的長期安全運行具有決定性影響。本文系統分析了管道無適當支撐、無適當安裝維護空間、無膨脹回路設計、手工加工精度不足四類常見安裝錯誤及其泄漏機理,并提出相應改進措施。工程實踐表明,在儀表配管的設計、施工與驗收全流程中建立系統性防控機制,可有效降低管道泄漏風險,提升系統的運維可靠性與安全性。
